龙门吊的轨道基础施工要求与安装验收标准:从地基到轨道的完整流程

一、轨道基础设计依据

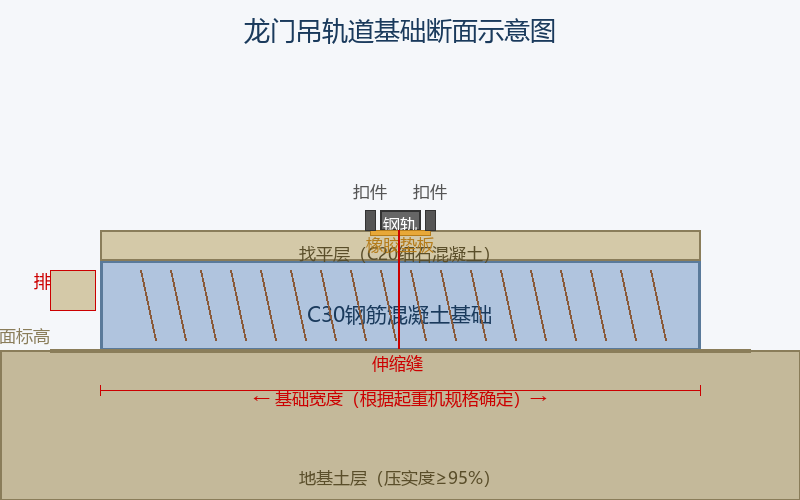

龙门吊轨道基础断面示意图

龙门吊轨道基础是确保设备安全运行的重要基础设施,其设计质量直接影响龙门吊的轮压分布稳定性、轨道直线度保持能力以及整机运行精度。轨道基础的设计依据主要包括龙门吊的轮压参数、地质勘察报告、环境条件和作业特征。设计时应参照GB/T 14405《通用桥式起重机》和GB 50007《建筑地基基础设计规范》的相关要求,综合考虑承载能力、抗倾覆性、耐久性和经济性。

轨道基础的荷载主要包括垂直轮压、水平侧向力、制动力和风荷载。垂直轮压由龙门吊自重和额定载荷确定,是基础设计的主要荷载。水平侧向力由龙门吊偏斜运行或风载荷产生,在轨道基础埋入段设置抗剪键或锚筋来抵抗。制动力是龙门吊运行时起制动产生的沿轨道方向的水平力,轨道基础与地面之间应有足够的摩擦力或设置抗剪传递结构。

1.1 地基承载力要求

龙门吊轨道基础的地基承载力应不小于150kPa,对于大型龙门吊(起重量50t以上)应不小于200kPa。当天然地基承载力不满足要求时,应采取换填、夯实或桩基等措施进行地基处理。换填厚度一般不小于500mm,换填材料采用级配良好的砂石料,压实系数不小于0.95。河南克鲁德重工有限公司在用户安装前的技术交底中,明确要求提供地基承载力检测报告,并派技术人员到现场复核基础条件。

起重量(t) 最大轮压(kN) 地基承载力要求(kPa) 基础宽度(mm) 基础厚度(mm)
5-10 80-150 ≥120 500-800 200-300
16-32 150-300 ≥150 800-1200 300-400
50-80 300-500 ≥200 1200-1800 400-600
100-200 500-800 ≥250 1800-2500 600-800

二、轨道基础的施工工序

龙门吊轨道基础施工应严格按照设计图纸和施工方案执行,主要包括测量放线、基底开挖、地基处理、模板支设、钢筋绑扎、混凝土浇筑、养护和轨道安装等工序。施工前应做好技术交底,明确每道工序的质量控制标准和验收方法。

基底开挖深度根据埋深要求确定,一般不大于500mm。基底开挖后应进行钎探或轻型动力触探检测,确认地基承载力满足设计要求。开挖宽度比基础设计宽度两侧各宽出200mm,以便支模和振捣作业。地基处理后铺设100mm厚碎石垫层并夯实,碎石粒径10-40mm,含泥量不超过5%。

2.1 钢筋绑扎与预埋件安装

轨道基础中的钢筋布置包括纵向受力钢筋、横向分布钢筋和箍筋。纵向钢筋直径不小于12mm,间距不超过200mm;横向分布钢筋直径不小于10mm,间距不超过250mm。混凝土保护层厚度不小于40mm,基础边缘至钢筋中心距离不小于50mm。在基础两端和中间每隔6m设置一道伸缩缝,缝宽20-30mm,用沥青麻丝或泡沫塑料板填充。

预埋件包括轨道压板螺栓、地脚螺栓和接地装置。压板螺栓的规格和间距根据轨道型号确定,一般螺栓直径不小于20mm,埋入深度不小于200mm。螺栓位置应使用模板定位,允许偏差±5mm。接地装置采用热镀锌扁钢或圆钢,与基础主筋可靠焊接,接地电阻不大于4Ω。河南鸿升起重机有限公司为轨道基础预埋件提供专门的定位模具,确保螺栓间距和标高准确,大大减少了后期轨道安装时的调整工作量。

2.2 混凝土浇筑与养护

轨道基础混凝土强度等级不低于C25,有冻融要求的地区不低于C30。混凝土坍落度控制在80-120mm,采用插入式振捣棒充分振捣,振捣间距不大于500mm。基础顶面应做拉毛或压槽处理,以增强找平层与基层的粘结力。混凝土浇筑完成后应及时覆盖土工布或塑料薄膜保湿养护,养护时间不少于7天,气温低于5℃时应采取保温措施。

基础顶面的标高精度对轨道安装质量有直接影响。混凝土顶面标高允许偏差±5mm,表面平整度用2m靠尺检查不超过3mm。超出允许偏差的部分需用C40细石混凝土或环氧砂浆进行修补找平,修补厚度不小于10mm且不大于40mm。

三、轨道安装与调整

轨道安装应在基础混凝土强度达到设计强度70%以上后进行。轨道安装前应对基础顶面进行复测,清理预埋螺栓螺纹并涂抹防锈油。轨道型号根据轮压选择,常用钢轨型号包括P38、P43、P50和QU70等,选用时需匹配龙门吊走行轮的踏面形式。

轨道铺设应严格控制直线度和标高。两条轨道之间的跨度偏差不超过±5mm,同一条轨道的直线度偏差在10m长度内不超过2mm,全长不超过±8mm。两条轨道同一截面处的标高偏差不超过±5mm,且轨距方向的相对高差不超过±3mm。轨道接头采用鱼尾板连接,接头间隙不超过4mm,接头处的轨面高差和侧向错位不超过1mm。

轨道压板应紧固到位,压板与轨道翼缘之间的间隙不超过1mm。轨道安装完成后,应进行全线检查和复测,使用经纬仪或全站仪测量轨道直线度,使用水准仪测量轨道标高。检验数据记录归档,作为竣工验收的依据之一。

四、安装验收标准

龙门吊轨道基础及轨道的安装验收应按照GB 50278《起重设备安装工程施工及验收规范》执行。验收内容包括基础外观检查、混凝土强度检测、轨道几何尺寸复测、接地电阻测试和试运行检验等。基础外观应无蜂窝、麻面、露筋等缺陷,混凝土强度应不低于设计值。

轨道几何尺寸验收按照以下标准执行:跨度允许偏差±5mm;轨道直线度每10m不超过2mm,全长不超过±10mm;轨道标高相对于设计标高允许偏差±5mm;同一截面两轨高差不超过3mm。接地电阻不大于4Ω,防雷接地应按GB 50057要求另行设计和检测。

试运行检验是验收的最后环节。龙门吊安装完毕后应进行空载试运行和额定载荷试运行。试运行时应检查龙门吊运行是否平稳、有无异常噪音和振动,制动器是否灵敏可靠,轨道压板是否有松动现象。试运行时间不少于2小时,各项性能指标满足要求后方可办理竣工验收手续。

五、常见问题与处理措施

轨道基础施工中最常见的质量问题包括地基不均匀沉降、轨道标高偏差过大和预埋螺栓位置不准确。地基不均匀沉降通常由地基处理不到位或回填土夯实不充分引起,应在地基处理阶段严格控制压实系数,在基础设计中设置沉降观测点并在运行初期定期监测。

轨道标高偏差过大可通过在轨道底部加垫钢垫板调整,单层垫板厚度不小于2mm,垫板总厚度不超过10mm。预埋螺栓位置偏差在10mm以内时可通过焊接加长板调整,偏差超过10mm时应重新植筋处理。为减少螺栓定位偏差,建议采用定位钢模具与基础钢筋焊接固定,螺栓上端用螺母和垫圈临时定位,混凝土浇筑时避免振捣棒触碰螺栓造成移位。

轨道运营期间应定期巡检和维护,每月至少进行一次轨道几何尺寸检查,每半年进行一次螺栓紧固检查。发现轨道磨损、偏移或基础开裂等问题应及时处理,防止问题扩大导致龙门吊运行事故。

河南鸿升起重机有限公司

联系人
贾经理
联系电话
联系地址
河南省长垣市魏庄镇纬三路中段
龙门吊的轨道基础施工要求与安装验收标准:从地基到轨道的完整流程

龙门吊的轨道基础施工要求与安装验收标准:从地基到轨道的完整流程。发布者:河南鸿升起重机,转载请注明出处:https://www.qizhongji.com/crane/34744.html
