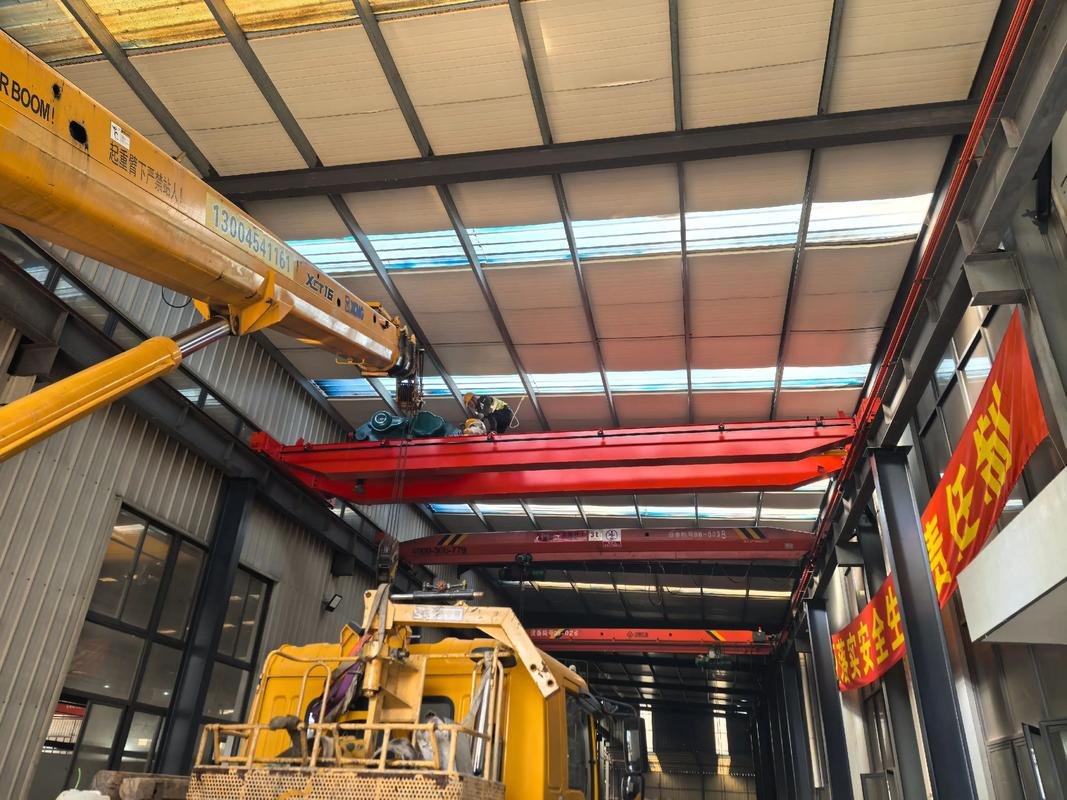

起重机安装调试与试运行是设备交付前最关键的技术环节。根据GB 50278-2010《起重设备安装工程施工及验收规范》和GB/T 5905.1-2023《起重机检验与试验规范》,安装调试须按工序规范执行。以下结合技术标准对全流程作出系统阐述。

安装工序与轨道调校
桥式起重机安装从轨道铺设开始。轨道选用符合YB/T 5055标准的热轧工字钢或钢轨,轨面标高偏差不得超过正负5mm,同一截面两轨高差不超过10mm。跨度偏差在8m以内不得超过正负3mm,每增加1m偏差可放宽正负0.5mm。轨道压板须与钢梁翼缘焊接牢固,接头处高低差不大于1mm、左右错位不大于1mm。完成轨道验收后依次吊装主梁、端梁并进行螺栓连接,主梁上拱度须达到跨度L的1/1000至1.5/1000。随后安装小车架、起升机构、电气系统和司机室。
空载调试与各机构联调
空载调试是负荷试验的前置条件。首先接通电源逐项检查各电机转向是否正确,各限位开关动作灵敏有效。大车和小车分别在轨道全程往返运行3至5次,检查电动同轴度和跑偏量。起升机构空载上下运行不少于10次,检查钢丝绳排绳是否整齐、制动器衔铁动作是否协调。各机构须连续运行30分钟以上,测量电机温升不超过80K,减速器轴承部位温升不高于40℃。联调阶段模拟日常工况操作,确认各机构联动互锁功能正常。
负荷试验与验收标准
负荷试验按GB/T 5905.1-2023分为静载试验和动载试验。静载试验以1.25倍额定载荷进行,重物悬空静置10分钟,主梁弹性下挠度不得超过跨度的1/800,卸载后不得出现永久变形。动载试验以1.1倍额定载荷进行,各机构连续运行至少3个循环。试验过程中还须检测过载保护器报警和切断是否正常,各项指标全部合格方可出具验收报告。河南克鲁德重工在交付前还额外进行48小时连续带载运行测试,确保设备在真实工况下的可靠性。
❓ 常见问题
问:空载调试时电机温升过快是什么原因?
答:可能原因包括制动器未完全释放、电压三相不平衡(偏差超过5%)、通风道堵塞。按GB/T 3811-2008第8.2条,电机在额定负载和40℃环境温度下温升不得超过80K。
问:静载试验后主梁出现永久变形如何处理?
答:少量残余变形小于L/2000不影响使用;超出须查明原因,可能为主梁截面刚度不足或焊接残余应力过大,须联系原厂进行结构加固处理。
问:动载试验中起升制动下滑量超标如何处理?
答:检查制动轮表面油污或磨损,磨损超原厚度30%须更换。按GB/T 5905.1-2023要求,1.1Pn动载时起升制动下滑量不应大于额定速度Vn的1/60。
